中金国际宣布甲玛二期第二个系列开始商业化生产 2018.07.01
本公司甲玛二期第二个系列已于2018年7月1日开始商业化生产。至此,甲玛二期工程全部实现了商业化生产。本公司通过加速开发及调试,较原计划提前实现第二个系列的商业化生产。本公司将继续提升第二个系列的运营令其达至最大设计处理能力22,000吨/日。
甲玛二期包括两个系列,即第一个系列和第二个系列,每个系列的矿石处理能力均为22,000吨/日。当第二个系列达至最大设计处理能力时,甲玛矿的最大设计矿石处理能力将从此前的28,000吨/日提升至50,000吨/日。
甲玛二期进展2017 07 25
甲玛二期扩建项目包括两个系列,每个系列的采选处理能力均为22,000吨/日。目前甲玛二期第一个系列已按计划顺利建成并于2016年12月1日正式投产试车,预计将于2017年年中达到其设计处理能力。甲玛二期第一个系列达产后,甲玛矿的设计处理能力将由6,000吨/日提高到28,000吨/日。
![]() |
![]() |
![]() |
![]() |
2013 10 11 的在建工程

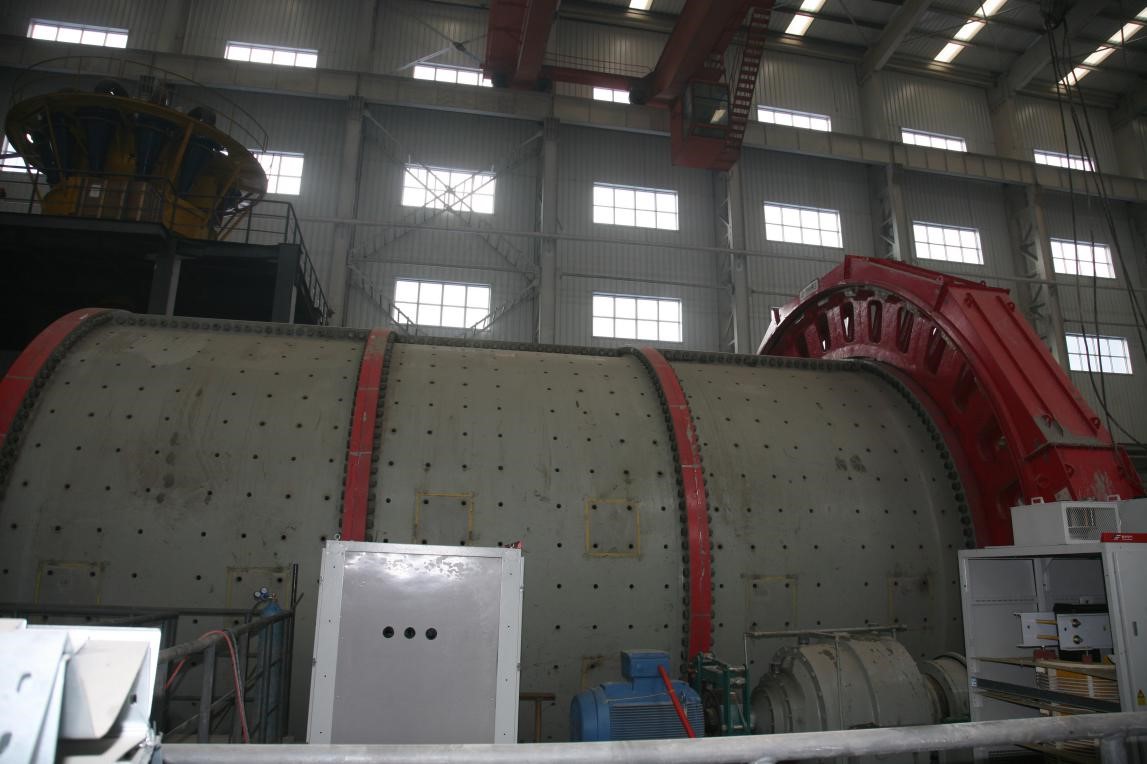

磨浮车间: 车间厂房主体施工完毕,土建部分总体完成90%。半自磨机基础施工完毕、球磨机基础具备浇筑条件。

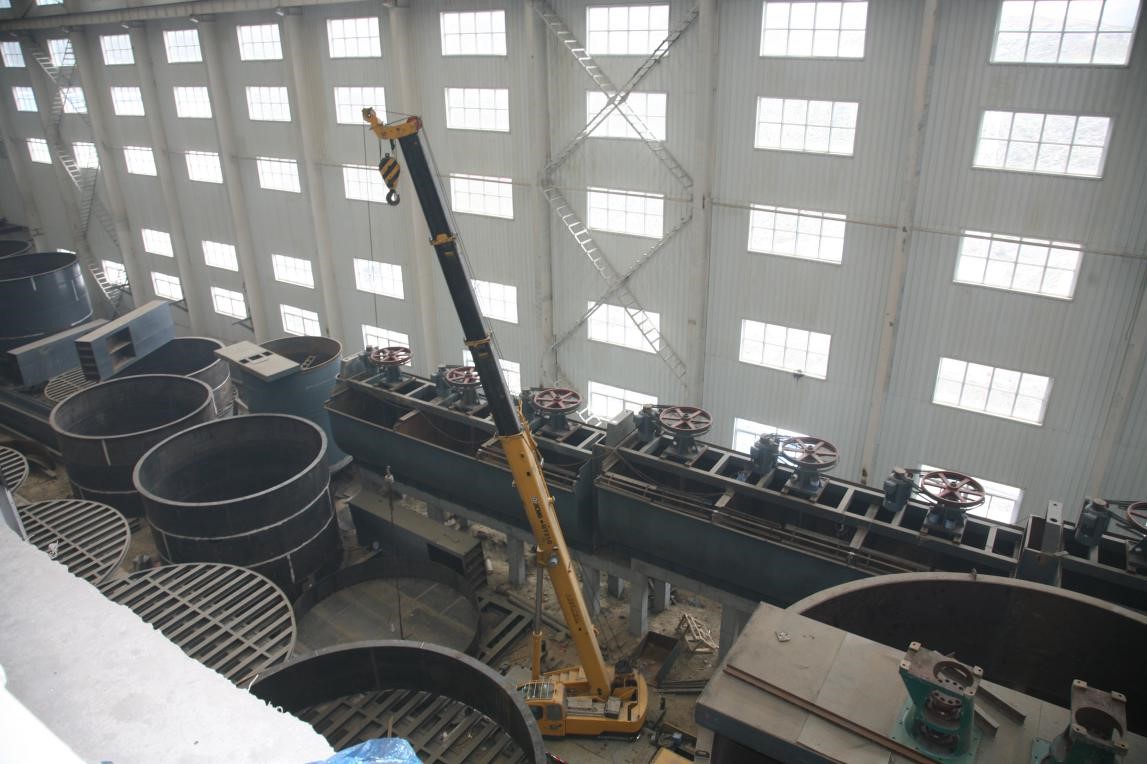

浮选车间一系列浮选槽施工完毕,二系列浮选槽施工完成65%,一系列渣浆泵、直线筛、振动筛、旋流器安装完毕,一系列钢柱、钢梁安装完毕。皮带廊安装完毕。


尾矿系统
1、尾矿浓密机:1#、2#浓密机主体施工完毕,具备设备安装条件。土建部分总体完成96%。
2、尾矿库加压泵房:泵房主体施工完成,砌筑完成70%,水池施工完成,设备基础施工完毕,土建部分总体完成94%。
3、尾矿回水加压泵房:6个隔膜泵基础处理完毕,隔膜泵平台施工完毕,水池浇筑完毕,土建部分总体完成90%。
4、尾矿输送管线:尾矿输送管道基础浇筑累计完成300个,内衬陶瓷管线焊接累计完成9300米。基础施工完成90%,管道焊接完成45%。

2013 10 03的在建工程




石灰乳制备车间主体施工完毕, 完成总体形象进度的75%。

2013 09 20的在建工程




2013 08 14的在建工程






2013 07 10的在建工程




2013年第二季度的在建工程






甲玛扩建项目主要选矿设备运抵雪域高原
北京2013年3月13日 -西藏华泰龙甲玛矿扩建的主要加工设备,半自磨机和球磨机的交接仪式在2013年3月13日甲玛矿现场举行。墨竹工卡县县长林生,中信重工党委书记许建民,西藏华泰龙公司总经理腾永清,及中国黄金建设项目部的工作人员出席仪式。
这些具有卓越性能和先进的系统配置的大型设备在2012年12月18日的河南洛阳已通过调试检查,经过两个月艰难的交通运输,终于到达西藏的雪域高原。收到这些设备将替甲玛矿扩展的顺利运行打下坚实的基础,亦标志着甲玛矿的加工设备建设已经达到了世界级一流水平。

在建工程
建设日产20,000吨的工厂
